煙囪拆除-煙囪定向爆破拆除介紹
發布日期:2023-05-10 人氣: 33003 欄目:水泥庫清庫-專業清庫 安全環保
煙囪拆除-煙囪定向爆破拆除介紹
煙囪爆破拆除,是煙囪拆除的常用方案,由于危險系數高,需要嚴格執行相關程序。本文簡單介紹爆破拆除的一些要點:

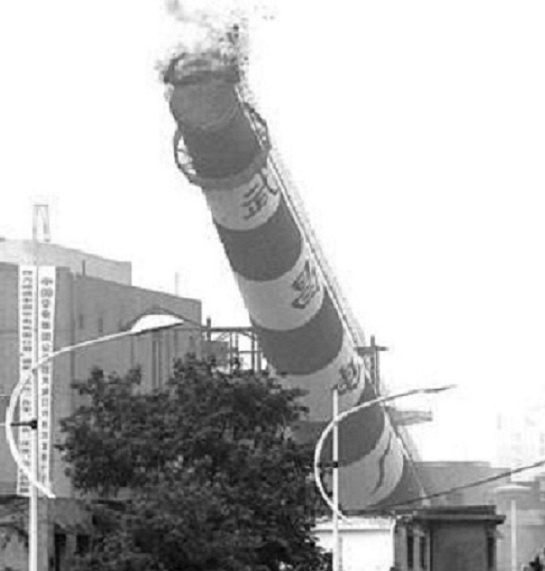

設計第一步就是確定倒塌方向。
煙囪的倒塌方向是根據周圍環境以及自身高度確定的。所以煙囪的軸線,與倒塌方向的中心線必須相交。這個需要有經驗的測量技術員。這個是重中之重。大家要特別認真對待。否則爆破倒塌有可能偏離方向。
第二步就是爆破缺口參數選擇
a 煙囪爆破缺口就是再要拆除的煙囪水塔底部炸出一個一定高度與與寬度的缺口。
b 爆破缺口形狀一般是長方形或者梯形。這兩種形狀在施工方面比較簡單。
c 煙囪爆破缺口高度一般不小于爆破部位壁厚的1.5倍。
工程經驗公式 H=(1.5-3.0)B
H 爆破缺口高度
B 煙囪爆破缺口處壁厚
d 爆破缺口弧長L一般來說大于爆破部位外周長一半。
工程經驗公式1/2S<l<="" p="" style="margin: 0px; padding: 0px;">
L 爆破缺口外弧長
S 爆破部位外周長
對于強度較小磚砌煙囪L可以選得小,對于強度較大鋼筋混凝土結構L可以選得大些。
e 定向窗 爆破前在爆破缺口兩末端開的窗口。目的是讓保留部分不受到爆破損傷。定向窗的鋼筋一定要清理干凈。定向窗高度一般是=(0.8-1.0)H,長度0.3至0.5m。
H 爆破缺口高度
第三步爆破設計

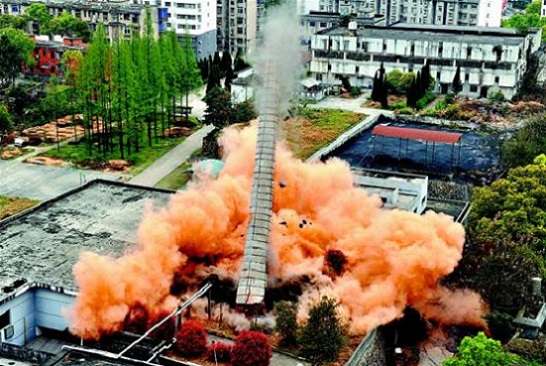

1 炮眼布置在缺口范圍內。炮眼指向爆破中心,多排布孔一般采用梅花布孔法。
2 炮眼深度 l=(0.67-0.7)B
3 炮眼間距與排距。
炮眼間距選擇。
磚結構a=(0.8-0.9)l
鋼筋混凝土結構 a=(0.85-0.95)l
煙囪結構良好系數可以選擇小點,結構有點馬達,那系數可以選擇大點。
若采用梅花布控 炮眼排距b=0.85a。
4 單眼裝藥量Q。
Q=qabB
Q 單眼裝藥量。
a 炮孔間距。
b 炮孔排距。
B 煙囪爆破缺口處壁厚。
q 單位體積介質使用炸藥量。
- 2025-07-09三門峽水泥庫清庫公司:綠色清庫,安全與效率的完美結合
- 2025-07-09德州水泥庫清庫公司:確保生產安全,助力效率提升
- 2025-07-02阿克蘇廢棄水塔拆除:科學施工方案的設計與實施
- 2025-07-02益陽廢棄水塔拆除:先進設備與科學施工方案
- 2025-06-25濱州煙囪拆除公司:豐富經驗應對各種復雜拆除情況
- 2025-06-25梅州煙囪拆除公司——專業之選,信賴之源
- 2025-06-19龍巖煙囪拆除公司:以專業實力與安全環保,贏得市場信賴
- 2025-06-19陽江煙囪拆除公司:技術領先,持續創新的綠色拆除
- 2025-06-11上饒煙囪拆除工程:專業與安全的完美融合
- 2025-06-11赤峰煙囪拆除的四種專業方法,你了解幾種?
- 2023-11-08濮陽煙囪拆除公司:高效安全,為您解決拆除難題
- 2020-06-12煙囪安裝之字梯施工順序及質量保證措施
- 2020-09-30水塔拆除工程特點及針對性措施
- 2020-06-12拆除煙囪工程的特點及針對性措施
- 2020-10-21水塔拆除的方法多種化
- 2020-10-23水塔人工拆除施工方法
- 2020-06-12高空拆除作業的安全技術措施應具備的各種條件
- 2020-10-08鄂爾多斯煙囪拆除-拔掉廢棄煙囪城市毒刺
- 2020-10-15西寧水塔拆除-西寧廢棄水塔拆除施工工藝
- 2020-10-08泰州煙囪拆除-廢棄煙囪和水塔一起爆破拆除
